Streszczenie
We wrześniu 2026 r. Kawasaki Heavy Industries zakończyło instalację 30-megawatowej klasy turbiny gazowej L30A na terenie elektrociepłowni Emsland w Lingen (Dolna Saksonia), należącej do RWE Generation [1]. To zamyka etap montażu w ramach projektu demonstracyjnego H2GT-Lingen, którego celem jest sprawdzenie, czy przemysłowa turbina gazowa może pracować w sposób powtarzalny na 100% wodorze oraz na ciągle regulowanych mieszankach wodoru i gazu ziemnego [1][2]. Instalacja nie jest jednak końcem projektu — to dopiero punkt startowy fazy rozruchu i testów, które zdecydują, czy technologia nadaje się do komercyjnego wykorzystania. Poniżej przedstawiamy pełny kontekst inwestycji: motywację biznesową i klimatyczną, otoczenie instytucjonalne, infrastrukturę powiązaną, harmonogram (wraz z jego przesunięciami) oraz dostępne publicznie informacje o wyzwaniach technicznych i sposobach ich adresowania.
1. Dlaczego podjęto się budowy — kontekst i uzasadnienie inwestycji
Projekt H2GT-Lingen ogłoszono w grudniu 2021 r. jako wspólne przedsięwzięcie RWE Generation i Kawasaki Heavy Industries [2][3]. Uzasadnienie inwestycji wynika z dwóch równoległych motywacji:
Strategia dekarbonizacji RWE. W ramach strategii „Growing Green” RWE zadeklarowało dążenie do neutralności klimatycznej do 2040 r. i jednocześnie zapowiedziało dodanie co najmniej 2 GW nowych mocy gazowych, które mają wspierać transformację energetyczną jako elastyczne, dyspozycyjne źródło wytwarzania [2]. Elektrownie gazowe zasilane wodorem są traktowane przez spółkę jako jedna z opcji przejścia z gazu ziemnego na paliwo bezemisyjne, bez konieczności budowy nowych bloków od zera — stąd nacisk na zdobycie doświadczenia operacyjnego, a nie tylko na dowód koncepcji w warunkach laboratoryjnych [3].
Rola elastycznej generacji w systemie z rosnącym udziałem OZE. Turbina ma pracować w zakresie obciążenia 30–100%, co odpowiada typowym profilom pracy jednostek gazowych w systemie elektroenergetycznym z coraz większym udziałem energetyki wiatrowej i słonecznej, podlegającej wahaniom pogodowym [3]. Sam łańcuch elektryczność → wodór → elektryczność wiąże się z istotnymi stratami konwersji, więc jego sens ekonomiczny nie opiera się na efektywności „round-trip”, lecz na możliwości długoterminowego magazynowania energii w postaci wodoru — znacznie dłużej niż ekonomicznie uzasadnia to obecnie magazynowanie w bateriach litowo-jonowych [1].
Dla Kawasaki projekt ma dodatkowo wymiar eksportowy i rozwojowy: L30A jest częścią japońskiego programu rządowego NEDO (New Energy and Industrial Technology Development Organization), który klasyfikuje Lingen jako międzynarodową demonstrację trwającą od 2023 do 2026 r., z Kawasaki jako operatorem projektu, RWE Generation jako partnerem przemysłowym po stronie niemieckiej i niemiecką agencją NOW GmbH zaangażowaną po stronie rządowej [1].
2. Co oznacza obecne uruchomienie
Warto rozróżnić dwa etapy, które w komunikatach czasem się zlewają:
- Zakończenie instalacji fizycznej (wrzesień 2026) — turbina wyprodukowana w zakładach Kawasaki w Akashi (Japonia) została zamontowana na miejscu przez Kawasaki Gas Turbine Europe [1].
- Rozruch i testy operacyjne — dopiero po komisjonowaniu urządzenia i instalacji towarzyszącej nastąpią próby pracy na 100% wodorze oraz na zmiennych mieszankach wodoru z gazem ziemnym [1].
Innymi słowy, wrzesień 2026 oznacza usunięcie istotnej bariery budowlanej, nie zaś potwierdzenie, że technologia działa w warunkach komercyjnych. Sama ocena, czy zmienne spalanie wodoru można traktować jako powtarzalne zadanie operacyjne elektrowni — a nie efekt demonstrowany w wąsko kontrolowanych warunkach — będzie możliwa dopiero po zakończeniu prób rozruchowych [1].
Warto też wyjaśnić rozbieżność w podawanej moc jednostki: Kawasaki określa turbinę jako „30MW-class L30A”, podczas gdy RWE opisuje całą instalację demonstracyjną jako blok 34 MW [1]. Nie są to sprzeczne dane, a różne definicje tego samego obiektu — moc samej maszyny wirnikowej vs. moc elektryczna netto całego układu wraz z urządzeniami pomocniczymi. W wcześniejszych materiałach z 2021–2022 r. podawano wartości zbliżone: generator „GPB300/L30A” o moc elektrycznej 34 MWel [3], a Nature Research Custom podało moc 34,38 MW i sprawność 40,3% przy zasilaniu wodorem [5].
3. Otoczenie projektu — kto konkretnie korzysta
- RWE Generation — operator instalacji. Zdobywa bezpośrednie doświadczenie operacyjne z turbiną wodorową, które ma zasilić decyzje o konwersji istniejących elektrowni gazowych na paliwo wodorowe w kolejnych latach [3].
- Kawasaki Heavy Industries — dostawca technologii. Turbina L30A jest produktem komercyjnym sprzedawanym też do innych zastosowań (np. zamówienie z Tajwanu na jednostkę kogeneracyjną w 2024 r. [18]); Lingen służy jako referencyjna instalacja demonstrująca zdolność do pracy na czystym wodorze w skali przemysłowej.
- NEDO (Japonia) i NOW GmbH (Niemcy) — instytucje programowe wspierające międzynarodową demonstrację; obecność japońskiego finansowania rządowego wskazuje, że projekt ma też służyć japońskiej polityce eksportu technologii energetycznych [1].
- Odbiorcy przemysłowi w regionie — nie bezpośrednio poprzez samą turbinę (ta produkuje energię elektryczną, a nie dostarcza wodoru odbiorcom), lecz poprzez szerszy „Energy Hub Lingen”, którego częścią jest turbina: projekt elektrolizerów GET H2 Nukleus ma dostarczać zielony wodór do przemysłowych odbiorców na trasie Lingen–Gelsenkirchen [11][12].
- System elektroenergetyczny regionu Emsland — potencjalny odbiorca elastycznej, dyspozycyjnej generacji bilansującej zmienną produkcję OZE, choć w fazie demonstracyjnej instalacja nie pracuje jeszcze komercyjnie w sieci [3].
4. Infrastruktura

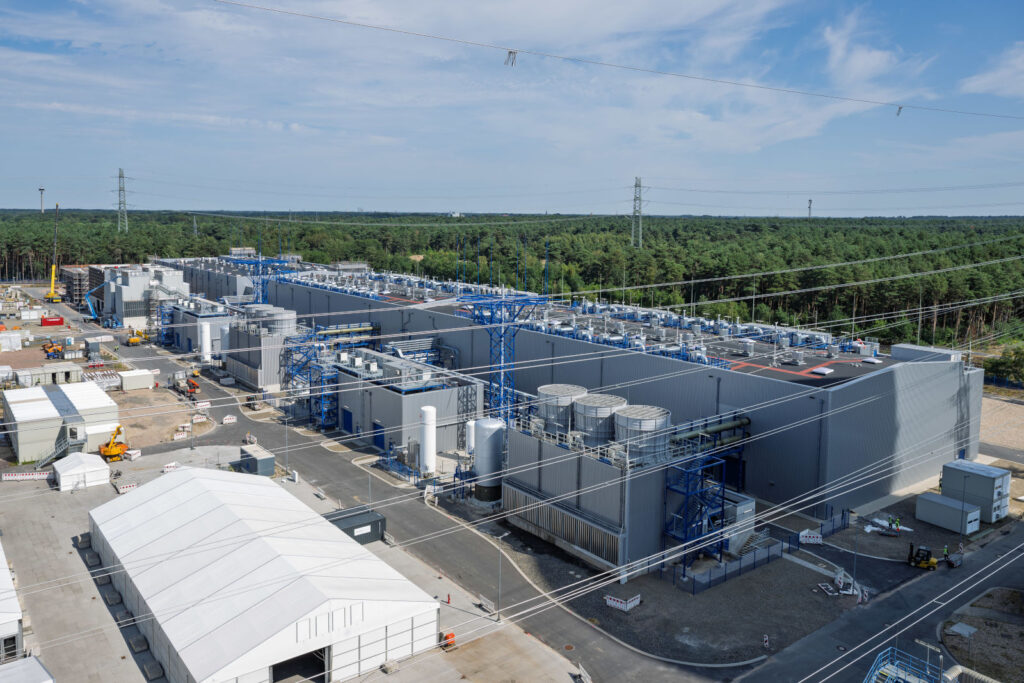

Sama turbina jest tylko jednym elementem znacznie szerszego kompleksu budowanego na terenie elektrowni Emsland w Lingen:
Turbina i jej parametry. L30A to jednostka opracowana przez Kawasaki w 2012 r., o mocy nominalnej rzędu 30,9 MW i sprawności elektrycznej ok. 41,3% w wersji na gaz ziemny (warunki ISO) [16], z temperaturą spalin ok. 470°C [16]. Konstrukcja wykorzystuje 14-stopniowy sprężarkę osiową, ośmiokomorowy układ spalania i dzieloną w płaszczyźnie horyzontalnej obudowę modułu generatora gazu, co ułatwia demontaż elementów gorącej części do inspekcji na miejscu [16].
Elektrolizery. W sierpniu 2024 r. RWE uruchomiło na tym samym terenie pilotażową instalację elektrolizerów o moc 14 MW, łączącą dwie technologie elektrolizy [8]. W sierpniu 2024 r. RWE uruchomiło pilotażową instalację elektrolizerów o mocy 14 MW: 10 MW alkalicznej technologii Sunfire oraz 4 MW PEM firmy ITM Power, zintegrowanego przez Linde Engineering.. Kilkadziesiąt metrów dalej budowany jest już komercyjny projekt GET H2 Nukleus — elektrolizer o łącznej mocy 300 MW, realizowany w trzech etapach do 2027 r.: 200 MW technologii PEM (dostawca ITM Power, zamówiony u Linde Engineering) oraz 100 MW technologii alkalicznej (Sunfire, z Bilfinger jako wykonawcą trzeciej linii) [7][8][10][11]. Projekt korzysta z finansowania w ramach europejskiego programu IPCEI Hy2Infra, przy czym 70% środków pochodzi z budżetu federalnego Niemiec, a 30% z budżetu Dolnej Saksonii [6].
Woda i magazynowanie. RWE budowało na potrzeby elektrolizerów stację uzdatniania i odsalania wody pobieranej z rzeki Ems, planowaną do uruchomienia z końcem 2024 r. [6]. Magazynowanie wodoru w skali sezonowej ma zapewnić kawerna solna rozwijana przez RWE Gas Storage West w Gronau-Epe [13].
Sieć przesyłowa. Lingen jest punktem wyjścia dla szerszego projektu infrastrukturalnego GET H2 IPCEI, realizowanego przez operatorów sieci gazowych OGE, Nowega i Thyssengas wraz z RWE — obejmującego konwersję i budowę łącznie ok. 139 km gazociągów na potrzeby transportu wodoru, z planowanym do 2028 r. połączeniem do punktu importowego z Holandii oraz do odbiorców przemysłowych, takich jak zakład ThyssenKrupp w Duisburgu [13]. Równolegle, w ramach osobnego, ale kontekstowo powiązanego projektu operatora GASCADE, w grudniu 2025 r. oddano do użytku odcinek ok. 400 km istniejących gazociągów przystosowanych do transportu wodoru między Lubminem a Bobbau [11] — co ilustruje szerszy, ogólnoniemiecki trend konwersji infrastruktury gazowej, w który wpisuje się także Lingen.
Badania nad reużyciem infrastruktury. W latach 2021–2025 na terenie elektrowni w Lingen realizowano projekt badawczy GET H2 TransHyDE (finansowany przez niemieckie Federalne Ministerstwo Edukacji i Badań), sprawdzający, jak istniejące gazociągi ziemne mogą być wykorzystywane do transportu wodoru i jakie wymogi materiałowe, certyfikacyjne i operacyjne to nakłada [6].
5. Wyzwania techniczne i sposób ich adresowania
Publicznie dostępne materiały nie opisują szczegółowo konkretnych incydentów budowlanych czy usterek napotkanych podczas montażu turbiny — nie ma potwierdzonych informacji o awariach na etapie instalacji. Możliwe jest natomiast odtworzenie zidentyfikowanych z góry wyzwań inżynieryjnych oraz sposobu, w jaki Kawasaki zaprojektowało rozwiązanie stopniowe, aby je zaadresować.
Podstawowy problem fizyczny. Wodór spala się szybciej i w wyższej temperaturze niż gaz ziemny, co przy zastosowaniu standardowych komór spalania typu DLE (Dry Low Emission) prowadzi do dwóch efektów: podwyższonego ryzyka tzw. flashbacku (przesunięcia się frontu płomienia w niepożądane miejsce układu) oraz znacząco wyższych emisji NOx — nawet dwukrotnie wyższych niż przy spalaniu gazu ziemnego [17]. To sprawia, że konwencjonalne komory DLE nie mogą być zastosowane bez modyfikacji [4].
Rozwiązanie stopniowe zaproponowane przez Kawasaki. Firma opracowała dwa odrębne typy komór spalania na potrzeby pracy na 100% wodorze [4][14]:
- Komora dyfuzyjna (spalanie „mokre”) — wykorzystuje wstrzyk wody demineralizowanej do ograniczenia emisji NOx, jest bardzo elastyczna i pozwala na współspalanie wodoru i gazu ziemnego w każdej proporcji od 0 do 100% [4][14].
- Komora Micromix DLE (spalanie „suche”) — wykorzystuje zminiaturyzowane płomienie wodorowe, co skuteczniej zapobiega flashbackowi i ogranicza lokalne przegrzania odpowiedzialne za powstawanie NOx, bez potrzeby zużycia wody [14][17].
Według zapowiedzi z 2021 r. w projekcie H2GT-Lingen miano zastosować najpierw wariant dyfuzyjny (mokry), jako rozwiązanie o niższym ryzyku technologicznym, a docelowo — w kolejnej fazie — zastąpić go komorą Micromix, którą Kawasaki planuje skomercjalizować do 2030 r. [4][14]. Oba warianty komór były wcześniej testowane wyłącznie w skali 1 MW, w ramach demonstracji w Kobe w Japonii — Lingen miało być pierwszym miejscem, w którym te zasady technologiczne skalowano do wielkości przemysłowej (30 MW) [2]. Zastrzeżenie redakcyjne: komunikat z września 2026 r. o zakończeniu instalacji nie precyzuje, który wariant komory spalania został faktycznie zamontowany w Lingen — nie możemy więc jednoznacznie potwierdzić, czy pierwotny plan (start od wariantu mokrego) został zrealizowany bez zmian.
Przesunięcia harmonogramu. W komunikacie z grudnia 2021 r. mówiono o uruchomieniu operacyjnym instalacji już w połowie 2024 r. [2][3]. Ten termin nie był jednak utrzymywany bez rewizji: we własnym materiale Kawasaki z marca 2024 r. spółka podawała już rok 2026 jako datę rozpoczęcia demonstracji w Lingen [9] — a więc korekta harmonogramu została oficjalnie zakomunikowana z ok. dwuletnim wyprzedzeniem względem faktycznego zakończenia instalacji we wrześniu 2026 r. [1]. Nie jest to więc niewyjaśniony, „cichy” poślizg wykryty dopiero teraz, lecz jawnie zaktualizowany plan. Wciąż jednak żadne z przeanalizowanych źródeł nie podaje przyczyny tej korekty (łańcuch dostaw, procedury zezwoleń, synchronizacja z budową elektrolizerów czy inne czynniki) — to pozostaje wyraźnym brakiem informacji w domenie publicznej, który należy zaznaczyć, a nie domyślać się przyczyn. Warto też odnotować, że nawet zrewidowany termin „2026″ dotyczył rozpoczęcia demonstracji, a nie tylko zakończenia montażu — rozruch i testy operacyjne, które dopiero się zaczynają, mogą więc również przesunąć się poza 2026 r.
Podobne przesunięcia harmonogramu dotknęły powiązany projekt elektrolizerów GET H2 Nukleus: zamówienie na dwa elektrolizery PEM 100 MW złożono u Linde Engineering już w styczniu 2023 r. z myślą o uruchomieniu pierwszej jednostki w 2024 r. i drugiej rok później [7]. W praktyce pierwszy komercyjny etap (100 MW) miał wejść do eksploatacji w 2025 r. [8], rozruch (commissioning) pierwszych 100 MW rozpoczęto pod koniec 2025 r. [10], a start komercyjnej pracy 200 MW przesunięto na 2026 r., z pełnymi 300 MW planowanymi na 2027 r. [11][12]. Widać więc powtarzający się w całym kompleksie Lingen wzorzec: ambitne harmonogramy ogłaszane na etapie decyzji inwestycyjnej ulegają wielokrotnym, kilkuletnim przesunięciom w miarę postępu realizacji — co jest typowe dla pierwszej generacji projektów wodorowych w tej skali, ale nie jest w źródłach wprost wyjaśnione przyczynowo.
Pierwotny projekt przewidywał zastosowanie najpierw komory dyfuzyjnej z wtryskiem wody, a następnie zastąpienie jej komorą Micro-Mix DLE. Aktualne materiały dotyczące zakończenia instalacji nie pozwalają jednak potwierdzić, czy właśnie taki wariant został zamontowany w 2026 r.
6. Co uzyskano technologicznie
Na obecnym etapie (zakończenie instalacji, wrzesień 2026) można mówić o następujących, potwierdzonych źródłowo, elementach:
- Zainstalowano przemysłową turbinę gazową klasy 30 MW, zaprojektowaną do pracy na 100% wodorze oraz do ciągłej, płynnej regulacji udziału wodoru w mieszance paliwowej od 0 do 100% [1][3].
- Zaprojektowany zakres regulacji obciążenia (30–100%) odpowiada typowym profilom pracy jednostek gazowych w sieci z rosnącym udziałem OZE [3].
- Deklarowana sprawność elektryczna przy zasilaniu wodorem wynosi ok. 40,3% [5] — zbliżona do sprawności cieplnej tej samej klasy turbiny zasilanej gazem ziemnym (ok. 41,3% dla wersji bazowej) [16], co wskazuje, że przejście na wodór nie wymaga w tym przypadku istotnej utraty efektywności konwersji energii chemicznej w elektryczną. Dostępne dane wskazują na sprawność elektryczną rzędu 40%, zbliżoną do wartości deklarowanych dla bazowej wersji L30A zasilanej gazem ziemnym. Nie należy jednak traktować tych wartości jako bezpośredniego porównania wyników eksploatacyjnych, ponieważ pochodzą z różnych specyfikacji i warunków odniesienia.”Dla wariantu L30A dostosowanego do spalania mieszanek wodorowych Kawasaki deklaruje w specyfikacji produktowej gwarantowaną wartość NOx poniżej 25 ppm (przy O2=15%) dla mieszanek zawierających do 60% wodoru objętościowo — co jest wartością wyższą niż bazowe 15 ppm dla czystego gazu ziemnego, ale wciąż mieszczącą się w rygorystycznych normach emisyjnych [15]. Nie jest jednak jasne, czy ta konkretna specyfikacja dotyczy wariantu zainstalowanego w Lingen, czy odrębnego modelu w ofercie Kawasaki — to kolejny element wymagający potwierdzenia przed publikacją.
- Projekt integruje na jednej lokalizacji cały łańcuch: produkcję (elektrolizery), uzdatnianie wody procesowej, magazynowanie sezonowe (kawerna solna w bliskiej odległości) oraz odbiór końcowy w postaci ponownej elektryfikacji — co czyni Lingen jednym z ciekawszych europejskich przykładów integracji produkcji wodoru, infrastruktury oraz jego ponownego wykorzystania w energetyce.[1][6].
Wynik samych testów rozruchowych — a więc odpowiedź na pytanie, czy zmienne spalanie wodoru daje się prowadzić w sposób powtarzalny, z akceptowalnymi emisjami i przy zachowaniu wymagań ochronowych typowych dla elektrowni — nie jest jeszcze znany publicznie i będzie możliwy do oceny po zakończeniu programu demonstracyjnego, którego NEDO wskazuje jako trwający do końca 2026 r. [1].
Lingen nie jest pojedynczą turbiną. To test całego łańcucha H₂
OZE → elektroliza → H₂ → magazynowanie → transport → przemysł → turbina → energia elektryczna
RWE podaje, że pierwszy wodór z instalacji w Lingen dotarł już do Marl, gdzie ma być wykorzystywany przez przemysł chemiczny.
RWE opisuje cały GET H₂ Nukleus jako projekt łączący produkcję wodoru z odbiorcami przemysłowymi w Dolnej Saksonii i Nadrenii Północnej-Westfalii.
7. Zmiany w projekcie na przestrzeni czasu — chronologia
| Data | Wydarzenie |
|---|---|
| grudzień 2021 | Ogłoszenie projektu H2GT-Lingen przez RWE i Kawasaki; plan uruchomienia operacyjnego w połowie 2024 r. [2][3] |
| styczeń 2023 | Zamówienie u Linde Engineering dwóch elektrolizerów PEM 100 MW na potrzeby GET H2 Nukleus [7] |
| luty 2024 | Komisja Europejska wydaje zgodę na pomoc publiczną dla GET H2 Nukleus [6] |
| lipiec 2024 | Przyznanie finansowania federalnego (70%) i landowego (30%) dla projektu [6] |
| sierpień 2024 | Uruchomienie pilotażowego elektrolizera 14 MW w Lingen, z udziałem ministra gospodarki Roberta Habecka [8] |
| wrzesień 2024 | Zamówienie trzeciej linii elektrolizerów (100 MW, technologia alkaliczna) u Sunfire i Bilfinger [6] |
| 2021–2025 | Realizacja projektu badawczego TransHyDE dot. reużycia istniejącej infrastruktury gazowej [6] |
| koniec 2025 | Rozruch (commissioning) pierwszych 100 MW elektrolizerów GET H2 Nukleus [10] |
| wrzesień 2026 | Zakończenie instalacji turbiny L30A na terenie elektrowni Emsland — obecny etap [1] |
