Australian Renewable Energy Hub

Anatomia Wodorowego Giganta: Studium Przypadku AREH i Mechanizmów Globalnego Odwrotu „Big Oil”

Projekt Australian Renewable Energy Hub (AREH) stał się poligonem doświadczalnym dla nowej ekonomii energetycznej. To, co dzieje się w zachodnioaustralijskim regionie Pilbara, jest lustrem, w którym odbijają się problemy i szanse całego globalnego sektora zielonego wodoru. Aby zrozumieć, dlaczego informacja o dotacji rządu Australii dla InterContinental Energy (ICE) jest przełomowa, musimy rozebrać ten mechanizm na czynniki pierwsze.

1. Geneza i Strategiczne Rozstanie: Dlaczego BP opuściło AREH?

W czerwcu 2022 roku brytyjski gigant BP ogłosił przejęcie 40,5% udziałów w AREH, stając się jednocześnie jego operatorem. Rynek odebrał to jako ostateczne potwierdzenie, że „era wodoru nadeszła”. Jednak na przełomie 2024 i 2025 roku nastąpił gwałtowny zwrot akcji.

Mechanizm „Value over Volume”

Rozstanie nie wynikało z problemów technicznych projektu, lecz ze zmiany paradygmatu finansowego wewnątrz BP pod rządami nowego CEO, Murraya Auchinclossa. Koncerny naftowe (Integrated Oil Companies – IOCs) znalazły się pod potężną presją akcjonariuszy, którzy zaczęli karać spółki za zbyt niskie stopy zwrotu z inwestycji w OZE (oczekiwane 5-8%) w porównaniu do projektów naftowo-gazowych (oczekiwane 15-20%).

Kluczowe powody wyjścia BP:

  1. Arbitraż Kapitałowy: BP uznało, że 50 miliardów dolarów potrzebnych na pełną realizację AREH lepiej „zapracuje” w krótkoterminowych projektach gazowych (LNG) lub optymalizacji wydobycia ropy.
  2. Złożoność Logistyczna: AREH to projekt „greenfield” w ekstremalnie trudnym terenie. BP, jako korporacja o ciężkiej strukturze decyzyjnej, przegrywało z kosztami operacyjnymi zarządzania tak ogromnym przedsięwzięciem na wczesnym etapie.
  3. Model Deweloperski: Giganci naftowi wolą wchodzić w projekty w fazie FID (Final Investment Decision), a nie budować je od zera, ryzykując kapitał w fazie planowania.

2. Architektura AREH: Inżynieria na Skalę Kontynentalną

AREH to nie jest jedna instalacja. To system naczyń połączonych, który ma rozwiązać największy problem wodoru: koszt przesyłu energii.

Mechanizm Komplementarności dobowej (Diurnal Complementarity)

W regionie Pilbara wieją silne wiatry nocne, a w dzień panuje ekstremalne nasłonecznienie. AREH wykorzystuje to zjawisko, aby osiągnąć niezwykle wysoki współczynnik obciążenia elektrolizerów (Capacity Factor).

  • Standardowe farmy PV zasilają elektrolizery przez ok. 25-30% czasu.
  • Hybryda AREH (wiatr + słońce) pozwala na pracę elektrolizerów przez ponad 70% czasu bez konieczności stosowania drogich magazynów energii (baterii).To drastycznie obniża LCOH (Levelized Cost of Hydrogen), czyli uśredniony koszt produkcji kilograma wodoru.

Innowacja P2(H2)Node™

InterContinental Energy (ICE) wdraża koncepcję zdecentralizowanych węzłów produkcyjnych. Zamiast przesyłać prąd tysiące kilometrów do jednego centralnego elektrolizera (co generuje straty na przesyłach rzędu 10-15%), wodór produkowany jest w wielu rozproszonych punktach bezpośrednio przy źródłach OZE, a następnie transportowany rurociągami do terminala eksportowego w Boodarie. Gęstość energetyczna wodoru w rurze jest wyższa niż prądu w kablu – to klucz do rentowności.

3. Rola Państwa: Dlaczego 21 mln AUD to „Game Changer”?

Kiedy ICE przejęło 100% udziałów po odejściu BP, rynek postawił na nich krzyżyk. Grant od agencji ARENA (Australian Renewable Energy Agency) w wysokości 21 mln AUD, ogłoszony w lutym 2026 r., zmienia dynamikę gry z trzech powodów:

  1. De-risking (Zdejmięcie ryzyka): Państwo przejmuje na siebie koszty tzw. fazy FEED (Front End Engineering Design). To sygnał dla komercyjnych banków inwestycyjnych (jak Goldman Sachs czy Macquarie), że projekt przeszedł państwową weryfikację merytoryczną.
  2. Suwerenność Technologiczna: Australia zrozumiała, że oddanie wszystkich projektów w ręce zagranicznych koncernów naftowych (BP, Shell, Total) czyni ich strategię energetyczną zakładnikiem giełd w Londynie czy Paryżu. Wspierając ICE, budują krajowego czempiona.
  3. Wsparcie dla „Green Iron”: Grant jest celowany w fazę projektu zlokalizowaną w Boodarie, gdzie planowane jest wykorzystanie wodoru do produkcji zielonego żelaza (H-DRI). To transformacja Australii z „kopalni świata” w „hutę świata”.

4. Kontekst Globalny: Gdzie jeszcze rozwiązano podobne problemy?

Problem wycofywania się gigantów naftowych z projektów wodorowych nie dotyczy tylko Australii. To trend globalny, który wymusza nowe modele finansowania.

  • Niemcy i H2Global: Gdy komercyjni gracze zaczęli się wahać, Niemcy stworzyli fundację H2Global. Mechanizm ten polega na tym, że państwo kupuje wodór po cenach rynkowych (drogo), a sprzedaje go krajowemu przemysłowi taniej, pokrywając różnicę z budżetu. To zapewniło bankowalność projektów w Namibii i Chile, gdzie – podobnie jak w AREH – kapitał prywatny bał się ryzyka.
  • Projekt NEOM (Arabia Saudyjska): To jedyny megaprojekt (2 GW elektrolizy), który osiągnął pełne zamknięcie finansowe. Różnica? NEOM jest finansowany przez państwowy fundusz PIF. To pokazuje, że na obecnym etapie zielony wodór o skali gigawatowej wymaga „cierpliwego kapitału” państwowego, a nie spekulacyjnego kapitału giełdowego.
  • Norwegia i Equinor: Equinor wycofał się z części planów dotyczących niebieskiego wodoru w Niemczech, skupiając się na własnym szelfie. Lekcja: Projekty muszą być osadzone w lokalnym ekosystemie przemysłowym, a nie być tylko „produktem eksportowym”.

5. Wnioski dla Specjalisty: Czego uczy nas przypadek AREH?

Jako osoba budująca wartość wodorowa.eu, powinieneś kłaść nacisk na następującą tezę:

„Koniec romansu Big Oil z wodorem to nie śmierć technologii, ale jej dojrzewanie”.

Wodór przechodzi z fazy „hype’u” (napędzanego przez działy marketingu koncernów paliwowych) do fazy „twardej infrastruktury” (budowanej przez wyspecjalizowanych deweloperów i rządy).

Główne zależności do zapamiętania:

  • Wodór potrzebuje skali: Małe projekty pilotowe są zawsze nierentowne. Tylko megaprojekty jak AREH (26 GW) mają szansę zbliżyć się cenowo do gazu ziemnego.
  • Zależność od polityki eksportowej: AREH przetrwa tylko wtedy, gdy Japonia i Korea Południowa podpiszą wiążące umowy typu Off-take (gwarancja zakupu na 20 lat). Grant od ARENA jest „podkładką” pod te negocjacje.
  • Rola lokalizacji: Pilbara to „Zatoka Perska OZE”. Jeśli wodór nie uda się tam, nie uda się nigdzie. Dlatego oczy całego świata są teraz zwrócone na InterContinental Energy.

6. Mniej znane wyzwania i rozwiązania AREH

1. Problemy środowiskowe: Ochrona ptaków i ekosystemu

AREH, zlokalizowany na obszarze 6 500 km² w regionie Pilbara, napotkał poważne wyzwania związane z ochroną środowiska. Jednym z kluczowych problemów było zagrożenie dla lokalnych gatunków ptaków, zwłaszcza w rejonie Eighty Mile Beach, oraz potencjalne zakłócenia ruchu pływowego. Projektodawcy musieli przeprowadzić szczegółowe badania ekologiczne i dostosować plany inwestycyjne, aby zminimalizować wpływ na faunę i florę. Współpraca z lokalnymi społecznościami aborygeńskimi (Nyangumarta People) pozwoliła na lepsze zrozumienie i ochronę wrażliwych obszarów, a także na włączenie tradycyjnej wiedzy ekologicznej do procesu planowania.

2. Zmiana operatora: Jak AREH przetrwał odejście BP

W lipcu 2025 roku BP ogłosiło wycofanie się z projektu jako operator i udziałowiec. Decyzja ta była wynikiem presji akcjonariuszy, którzy oczekiwali krótkoterminowych zysków z tradycyjnych paliw kopalnych. Jednak projekt nie upadł — pełną kontrolę operacyjną przejęła firma InterContinental Energy (ICE), która specjalizuje się w zielonej energetyce. ICE wprowadziło innowacyjną architekturę P2(H2)Node™, polegającą na modułowym rozmieszczeniu jednostek produkcyjnych bezpośrednio przy źródłach energii. Rozwiązanie to znacząco obniżyło koszty przesyłu energii elektrycznej, co jest kluczowe dla rentowności produkcji wodoru.

3. Wyzwania logistyczne: Transmisja energii na odległość

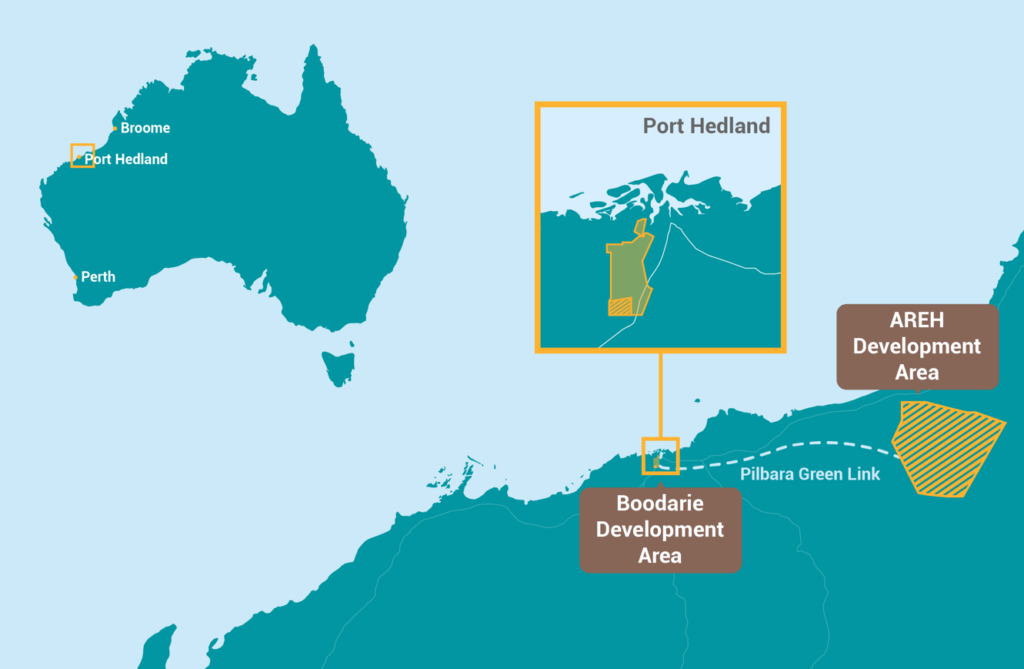

AREH planuje wybudowanie Pilbara Green Link (PGL), czyli specjalnego korytarza przesyłowego przez Wielką Pustynię Piaszczystą. Projekt ten otrzymał status „Priority Project” od rządu Australii Zachodniej, co przyspieszyło procesy administracyjne i inwestycyjne. Jednak budowa tak dużej infrastruktury na obszarze pustynnym wiąże się z wyzwaniami technicznymi, takimi jak ekstremalne warunki pogodowe i konieczność zabezpieczenia linii przesyłowych przed uszkodzeniami. Rozwiązaniem było wykorzystanie zaawansowanych technologii monitoringu i automatyzacji, a także współpraca z lokalnymi dostawcami usług logistycznych.

4. Zaangażowanie społeczności rdzennej

AREH jest realizowany na tradycyjnych ziemiach ludu Nyangumarta. Od początku projektu prowadzone są konsultacje z lokalnymi społecznościami, które aktywnie uczestniczą w badaniach ekologicznych i procesach decyzyjnych. Dzięki temu udało się wypracować porozumienia dotyczące użytkowania ziemi (Indigenous Land Use Agreements), które zapewniają korzyści zarówno dla inwestorów, jak i dla rdzennej ludności. Współpraca ta jest uważana za wzór dla innych projektów energetycznych w Australii.

5. Finansowanie i wsparcie rządowe

AREH otrzymał status „Major Project” od rządów Australii i Australii Zachodniej, co otworzyło drogę do dodatkowego finansowania i ułatwień administracyjnych. W 2026 roku agencja ARENA przyznała projektowi grant w wysokości 21 mln AUD na sfinansowanie fazy FEED (Front End Engineering Design) w regionie Boodarie. Środki te są kluczowe dla podjęcia ostatecznej decyzji inwestycyjnej (FID) i przyspieszenia budowy pierwszej fazy projektu.


Podsumowanie

AREH to nie tylko gigantyczny projekt energetyczny, ale także studium przypadku, jak radzić sobie z wyzwaniami środowiskowymi, logistycznymi i społecznymi. Dzięki innowacyjnym rozwiązaniom technologicznym, współpracy z lokalnymi społecznościami i wsparciu rządowemu, projekt ten definiuje nową erę zielonej energetyki — nie tylko w Australii, ale na całym świecie. Dzisiejsza wiadomość o 21 mln AUD dla AREH to dowód na to, że państwa nie zamierzają odpuścić wodoru, nawet jeśli korporacje naftowe tymczasowo wracają do ropy. Dla Ciebie jako eksperta to sygnał, by śledzić nie tylko postępy techniczne, ale przede wszystkim mechanizmy gwarancji państwowych i umowy międzyrządowe, bo to one dziś budują realną wartość sektora.


Źródła:

Australian Renewable Energy Agency (ARENA), Komunikat prasowy, 02.2026.

  • InterContinental Energy, Raport operacyjny AREH, 2025/2026.
  • CSIRO HyResource: Australian Renewable Energy Hub Project Status.
  • Analysis: „BP Strategy Pivot and its impact on Western Australian Hydrogen”, Petroleum Economist, 2025.
